景山周边架空线入地工程进入冲刺 开工率超过70%

来源:东方新闻网发布时间:2017-08-25 10:59:14
导语: 8月24日晚12点,北京时间记者随中国电网工作人员来到景山地区,胡同小巷里一片静谧,居民们都已经进入了梦乡。然而,几十米之隔的景山前街却是灯火通明,近百名电力施工人员正在紧张的施工作业,箱变吊装、地下电缆敷设、验收发电,景山周边架空线入地工程进入冲刺阶段,现场一片繁忙的景象。 2017年,北京市按照市政府要求和计划,全市将在首都核心区(东、西城区)范围内,对68条共计65.2公里道路两侧的架空线路进行入地改造,截至...

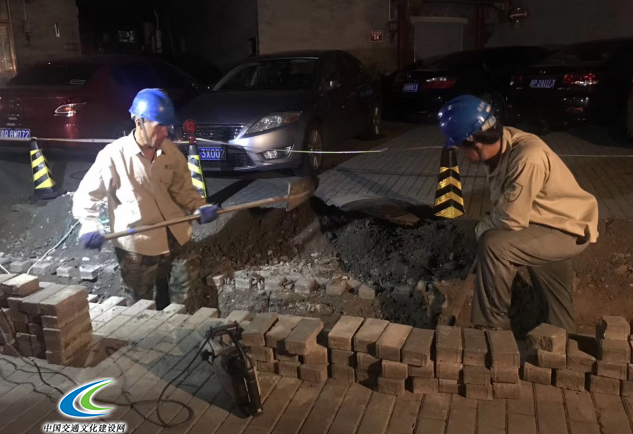

  8月24日晚12点,北京时间记者随中国电网工作人员来到景山地区,胡同小巷里一片静谧,居民们都已经进入了梦乡。然而,几十米之隔的景山前街却是灯火通明,近百名电力施工人员正在紧张的施工作业,箱变吊装、地下电缆敷设、验收发电,景山周边架空线入地工程进入冲刺阶段,现场一片繁忙的景象。

  2017年,北京市按照市政府要求和计划,全市将在首都核心区(东、西城区)范围内,对68条共计65.2公里道路两侧的架空线路进行入地改造,截至目前,由国网北京电力承担的首都核心区电力架空线入地工程已竣工6项,开工在施37项,开工率达到70%以上。

专人专班 管理细化到每个施工点位和作业面

  “架空线入地是一项系统工程,涉及部门单位多、工程实施过程复杂,为了确保工程实施高质高效推进,我们不断优化管理手段,细化管理到每项工程的每个施工点位和作业面,要效率,更要质量。”架空线入地工程建设现场指挥部常务副指挥魏世岭介绍说。

  除此以外,国网北京城区供电公司行政值班人员每晚利用移动智慧工地监控平台,实时监控现场情况;安全巡检人员和项目党员突击队员每晚现场巡视,全力保证施工安全、文明。

  “按照计划安排,今天的工作安排是景山西街和后街西城段设备发电,前街敷设高压电缆。”景山地区项目负责人、党员突击队队员严冬介绍说。“时间紧迫,每一天都必须严格按照施工计划推进,如果推进中遇到了问题,我们会立即开展会商,全力快速解决。”目前,核心区内架空线入地工程开工在施道路达37条,共有645个作业面,现场建设人员39人,施工作业人员681人,交通人员41人,交通导行人员79人。

文明施工 充分考虑市容市貌和市民体验

  国网北京城区供电公司建设部副主任、党员突击队队长李宁介绍,像今天这种架空线入地工程现场,包括其他很多胡同都在文保区内,为了让改造后的电力设备与周围的环境更加和谐,电力公司联系东、西城两区政府,积极进行设备入屋及景观一体化改造,将设备放置在沿街的建筑物当中,并对房屋进行专业修复,实现设备“隐形化”。对于街边露天安放的设备,结合当地街道文化特色进行外观设计。

  记者在现场看到,正在施工中的两台箱式变压器与现场环境融为一体,保持了周边环境的和谐美观,也体现了胡同改造尽量选用景观化、隐形化设施的思路。随着首都核心区架空线入地工程的推进,城市中如蜘蛛网般横七竖八的架空线路将逐渐从市民的生活中消失,首都的市容市貌将更加的整洁、美观,展现出国际大都市的风采。
